Кому нужен ППР?
«Мы страшные варвары в распределении наших усилий. Мы «наваливаемся» на работу или уже просто «волыним». Надо приучиться к легкому распределению наших усилий». Эти слова, сказанные в тридцатых годах прошлого века, не теряют актуальности и сейчас. Их автор – Алексей Гастев, теоретик научной организации труда времен раннего СССР. Научная организация труда (НОТ) как направление была сфокусирована на оптимизации рабочих процессов, повышении производительности, снижении затрат и улучшении условий труда. Основой подхода было изучение и анализ трудовых операций, выбор наиболее эффективных методов работы, рациональное использование оборудования и материалов, а также обеспечение должной организации рабочего места. Принципы НОТ в тридцатых годах пытались внедрять в различные отрасли народного хозяйства с целью оптимизации процессов. Строительная отрасль, что неудивительно, не стала исключением. Проект производства работ (ППР) как развитие идеи НОТ в строительной отрасли задумывался как комплексный документ, детально описывающий технологический процесс строительства, определяющий последовательность выполнения работ, потребность в ресурсах (материалах, оборудовании, людях), а также предусматривающий меры по обеспечению безопасности труда. В общем, он четко раскрывал логику НОТ относительно стройки. Взаимосвязь между НОТ и ППР можно определить так: наработки из НОТ – смысловая основа для ППР. ППР должен был обеспечивать применение принципов НОТ на практике, повышая эффективность строительства. Он должен был уменьшать трудозатраты, сокращать сроки строительства, снижать себестоимость работ, повышать качество, определять наиболее эффективные методы применения новых технологий, уточнять объем и методы контроля, оговаривать допустимые отклонения, устанавливать и управлять оптимальной последовательностью выполнения работ в графике производства работ. Недооценить значимость такого документа при должном к нему отношении просто невозможно. Однако, учитывая все сложности отрасли, возросшую техническую сложность зданий, запредельную экономическую и политическую неопределенность, документ постепенно превратился в формальность. Глубокая проработка строительных процессов стала недоступна большинству участников рынка в связи с дефицитом специалистов, способных к подобной аналитике. В результате ППР перестал быть эффективным инструментом.
Что же дальше?
В последнее десятилетие вышло много трудов на тему управления проектами. Многие успели познакомиться с методологиями SCRUM и Agile. А слышали про Lean? Остановимся на ней подробнее. Lean – философия менеджмента, направленная на устранение потерь и повышение эффективности процессов. Она базируется на принципах бережливого производства, разработанных в компании Toyota.
Основной фокус методологии Lean: Перепроизводство: Производство большего количества продукции, чем необходимо в данный момент. Запасы: Хранение излишних запасов материалов и продукции. Перемещения: Ненужные перемещения материалов, рабочих, оборудования. Ожидание: Простой оборудования и рабочих в ожидании материалов, инструкций, разрешений. Дефекты: Производство брака, переделки, переработка. Ненужная обработка: Излишняя документация, лишние проверки, ненужные этапы процесса. Транспорт: Ненужные перевозки материалов и продукции.
Если вам показалось, что есть сходство, то вам не показалось. Большинство элементов методологии Lean без труда обнаруживается в методических рекомендациях для ППР и выпуска графиков производства работ.
Так почему это сработало в Toyota, но не работает на стройке в России? Возможно, стоит пересмотреть сложившийся формальный подход к организационно-технологической документации на стройке и в нормативах. ППР – неплохая задумка, вполне имеющая рабочие аналоги, находящаяся всё ещё в ожидании своего развития.
· 26.09.2024
Хороший пост. Но вы же знаете, что ППР сейчас, всего лишь вытекает из тома ПОС и весь груз целесообразности и ресурсоемкости лежит теперь на ПД, а ППР лишь конкретизирует ПОС, или расширяет его. Ну или ППР еще как-то немного играет в работах, когда ПД нет и не требуется, то есть для мелких работ, капремонтов.
0
ответить
коммент скрыт — часть юзеров считает его токсичным или некорректным
коммент удалён
· 26.09.2024
Основная суть конкретизации ПОС через ППР - оптимизация процессов и графика производства работ. Например, если в ПОС продолжительность строительства рассчитывается по аналогичным объектам, то в ППР она должна уточняться относительно данного конкретного объекта. То же самое и с техникой, которую заложили ПОС. В целом, если кратко, ППР это про поиск высокоэффективных решений. Т.е. про то, что я и написал.
0
ответить
коммент скрыт — часть юзеров считает его токсичным или некорректным
ответ удалён
· 26.09.2024
Почему в ПОС продолжительность рассчитывается по аналогичным процессам?! Конкретные изыскания, конкретный ПЗУ по конкретному ГПЗУ, почему вдруг аналогичные объекты для ПОСа? Сметы делаются на основании и внутри ПД, они тоже конкретно под объект. Я понимаю что стройка стройке рознь, но всё же удивлен такому вниманию ППР. И срок как и график, он же для закупки берется по ПОСу, ППР же рождается между закупкой и заключением договора подряда. Или на какой стадии вы делаете ППР?
0
ответить
коммент скрыт — часть юзеров считает его токсичным или некорректным
ответ удалён
· 11.10.2024
Продолжительность в ПОС рассчитывается по аналогичным объектам потому, что нормы СНиП 1.04.03.85* никто не отменял. Эти сроки рамочные и скорее для ГСН, чем для инвестора. А сметы в составе проектной документации делаются (часто вообще не делаются) на основании ВОР по конкретному объекту. Дело в том, что эти вещи напрямую между собой слабо связаны. Что касается самого ППР, то он не может родиться раньше заключения договора подряда, т.к.: 1. В ППР нужно уточнить конкретную технологию, а без понимания ресурсов подрядчика это невозможно. 2. ППР на конкретный вид работ выпускает сам подрядчик. Часто он же и закладывает в смету выпуск такого документа.
0
ответить
коммент скрыт — часть юзеров считает его токсичным или некорректным
ответ удалён
· 11.10.2024

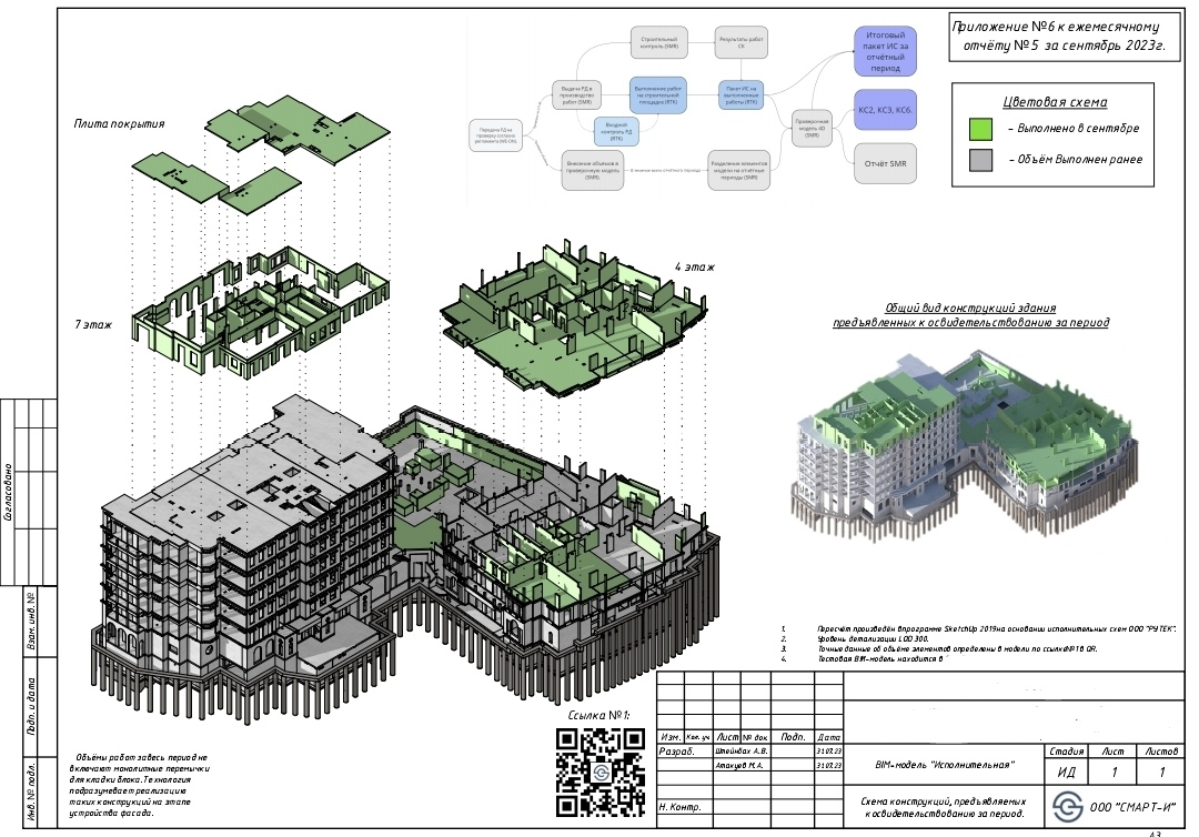

К слову картинка для поста взята с объекта, срок строительства которого по ПОС что-то около пяти лет. А фактически не более 2,5 с учётом отделки ультра-люкс и классического фасада. Подозреваю, что ПОСовик опирался на сложность разработки котлована на склоне горы, ведь в 1985 году не было такой техники, как сейчас. Смет на стадии проекта, тоже конечно же не было, да и быть не могло в связи с сугубо коммерческими расценками на виды работ. Поэтому по классике схема выглядит так: ПД -> РД -> Контракт -> ППР -> Работы -> ИД.
0
ответить
коммент скрыт — часть юзеров считает его токсичным или некорректным
ответ удалён
· 11.10.2024
Схема да, прям родная, правда классическая, хорошо, что расписали, потому что у меня уже сложилось впечатление, что мы в разных реалиях живём.) и сметы у нас строго в рамках пд, и никаких аналогий для ПОСа особо нет, только наши же объекты, и план-графики у нас живые, точнее даже наоборот, у нас обычно сроки срываются. И техника и технологии в проекте актуальные. В общем я понял, что многообразие рынка выражается во всех этапах. В нашей реальности ППР лишь формальная конкретизация проектных решений.
0
ответить
коммент скрыт — часть юзеров считает его токсичным или некорректным
ответ удалён
· 11.10.2024
В большинстве случаев да. Формальная. Стратегически же стараюсь использовать этот документ с максимальной пользой. В нём можно договориться как будем принимать работы, что использовать для контроля, какой будет исполнительная документация, в каком объёме, будут лабораторные исследования или только ВИК. Осмысленный ППР на старте работ может снять много вопросов, которые бы решались потом, как затыкание дыр. Ну и надеюсь, что когда-нибудь он будет переосмыслен и станет одним из инструментов повышения производительности труда в отрасли. Такой потенциал, по моему мнению, в нём есть.
0
ответить
