Как вырваться из ловушки бесконечных спринтов. Методика Shape Up. ▪️▪️Казалось бы, Agile. Самый лучший, самый эффективный, самый способствующий выгоранию команды… Однажды я была свидетелем, как команда достигла точки кипения. Несмотря на все ритуалы Agile, мы тонули в перегруженных бэклогах, ежедневных стендапах и переносах задач. Разработчики выгорали, бизнес требовал «еще вчера», а по-настоящему важные инициативы терялись - потому что нужно было “спасать всех”.

Знакомо? Тогда рискните попробовать Shape Up. Это продуктовая методология и философия управления работами, созданная в Basecamp. Её автор - Райан Сингер. Метод радикально отличается от Scrum/Kanban и фокусируется на глубокой работе, реалистичных сроках и защите команды от перегрузок.

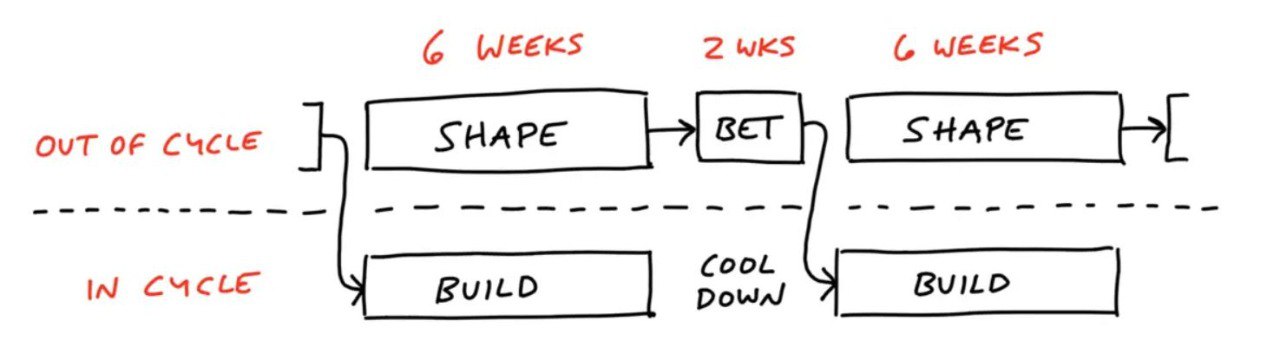

6 ключевых принципов Shape Up (и почему это антидот против выгорания): ▪️Фиксированные сроки + фиксированный объём работ ▪️Нет «спринтов», «скорости команды» или оценок задач. ▪️Работа делится на 6-недельные циклы ("беттинг") + 2 недели "охлаждения" (техдолг, исследования, отдых). ▪️Важно: команда берёт ровно столько задач, сколько реально умещается в 6 недель без авралов.

▪️«Придание формы» (Shaping) перед стартом ▪️Задачи не ставятся, а как бы лепятся на этапе подготовки. ▪️Продукт-менеджер/архитектор заранее определяет: Границы решения (Что входит? Что НЕ входит?); ключевые элементы дизайна/архитектуры; риски и "неизвестности". ▪️Результат: четкое, готовое к работе задание без неопределённостей.

▪️Работа "холмами" (Hills), а не юзер-сториз ▪️Холм = конкретная бизнес-ценность, выраженная в формате: "Мы можем [действие], чтобы [результат], когда [контекст]". Пример: "Пользователь может оплатить подписку одной кнопкой, когда баланс > 0". ▪️Нет бесконечной детализации ТЗ. Команда сама решает, как взять холм.

▪️Автономия команды («Сажайте и оставляйте») ▪️После старта цикла задачу "садят в горшок" и не трогают 6 недель. ▪️Никаких стендапов, скрамов, отчетов о прогрессе. ▪️Команда сама решает, что делать и когда демонстрировать результат. ▪️Менеджер только "подходит к горшку" раз в неделю (не мешая!).

▪️Готовность сказать "Нет" ▪️В цикл вмещается только 1-2 ключевых холма. ▪️Всё, что не вошло — автоматически откладывается на следующий цикл. ▪️Никаких срочных вбросов. Если задача не придана форме — она не стартует.

▪️"Остатки" не переносятся ▪️Если холм не взят за 6 недель — работа останавливается. ▪️Незавершённое не переходит в следующий цикл (либо отменяется, либо пересобирается с учётом ошибок). ▪️Это мотивирует реалистично оценивать объёмы и не брать задачи "навынос".

Что это даст на практике: ▪️Архитекторы перестанут быть пожарными. Их экспертиза включена на этапе shaping, где они влияют на решение до написания кода. ▪️Продакты фокусируются на стратегии, а не на приоритизации сотни Jira-задач. ▪️Разработчики получат непрерывные 6 недель без прерываний. Скорость сдачи кода вырастет, а баги сократятся - потому что появилось время думать. ▪️Технический долг перестанет быть черной дырой. Циклы охлаждения - легальное время для рефакторинга.

Shape Up меняет культуру: меньше политики, больше созидания. Но - этот метод не для всех команд и не для каждого проекта. Он требует зрелой команды (тех самых ребят, которые действительно готовы отвечать за результат) и готовности бизнеса говорить "нет". Но если вы устали от Agile-театра - это самый честный способ вернуть смысл работе.

Базовое руководство - на сайте Basecamp (или поищите книжку, кажется, она в открытом доступе). Но истина, как всегда, в практике.

❤️ - лайки автору приветствуются.

Как вырваться из ловушки бесконечных спринтов. Методика Shape Up.
▪️▪️Казалось бы, Agile | Сетка — социальная сеть от hh.ru
