КАК СИБУР УПРАВЛЯЕТ ТЕХНОЛОГИЧЕСКИМИ ПРОЕКТАМИ

💬В продолжении поста про участие в конференции R&D ПромКом ‘25, решил поделиться одним из интересных докладов. Ниже текст раскрывает исключительно главную мысль, какую хотел донести автор и то, как я это понял. Тут я, конечно же, собираюсь не поражать мир своим остроумием и неожиданными инсайтами — оставлю это шоу на следующий раз. Мнение и ценные суждения пока аккуратно держу в кармане, чтобы не травмировать лишний раз ваши ожидания. Всё самое интересное — в будущих постах, обещаю не скатиться в занудство! НО… если что-то останется непонятным из данного поста, всегда готов ответить на любые вопросы.

⚡️И так..

Вы когда-нибудь задумывались, почему 67% инновационных идей умирают уже на этапе лабораторных исследований? Потому что компании пытаются управлять R&D проектами как традиционными строительными объектами – по водопаду, с жесткими дедлайнами и бюджетом. СИБУр же предлагает иное решение: система, которая структурирует неопределенность вместо того, чтобы её отрицать.

📎Главная идея доклада: дифференцируйте управление в зависимости от уровня технологической зрелости проекта.

Ранние этапы требуют гибкости, поздние - требуют железной дисциплины.

ПОДХОДЫ СИБУР ОСНОВАНЫ НА 3-Х КИТАХ:

1️⃣ TRL - Technology Readiness Level Представьте, что вам нужно обсудить "готовность" технологии с инженером. Он скажет: "В лаборатории всё супер". Вы спросите: "А в промышленности?" Он ответит: "Не знаю, не проверяли".

❗️Вот это конфликт интерпретаций.

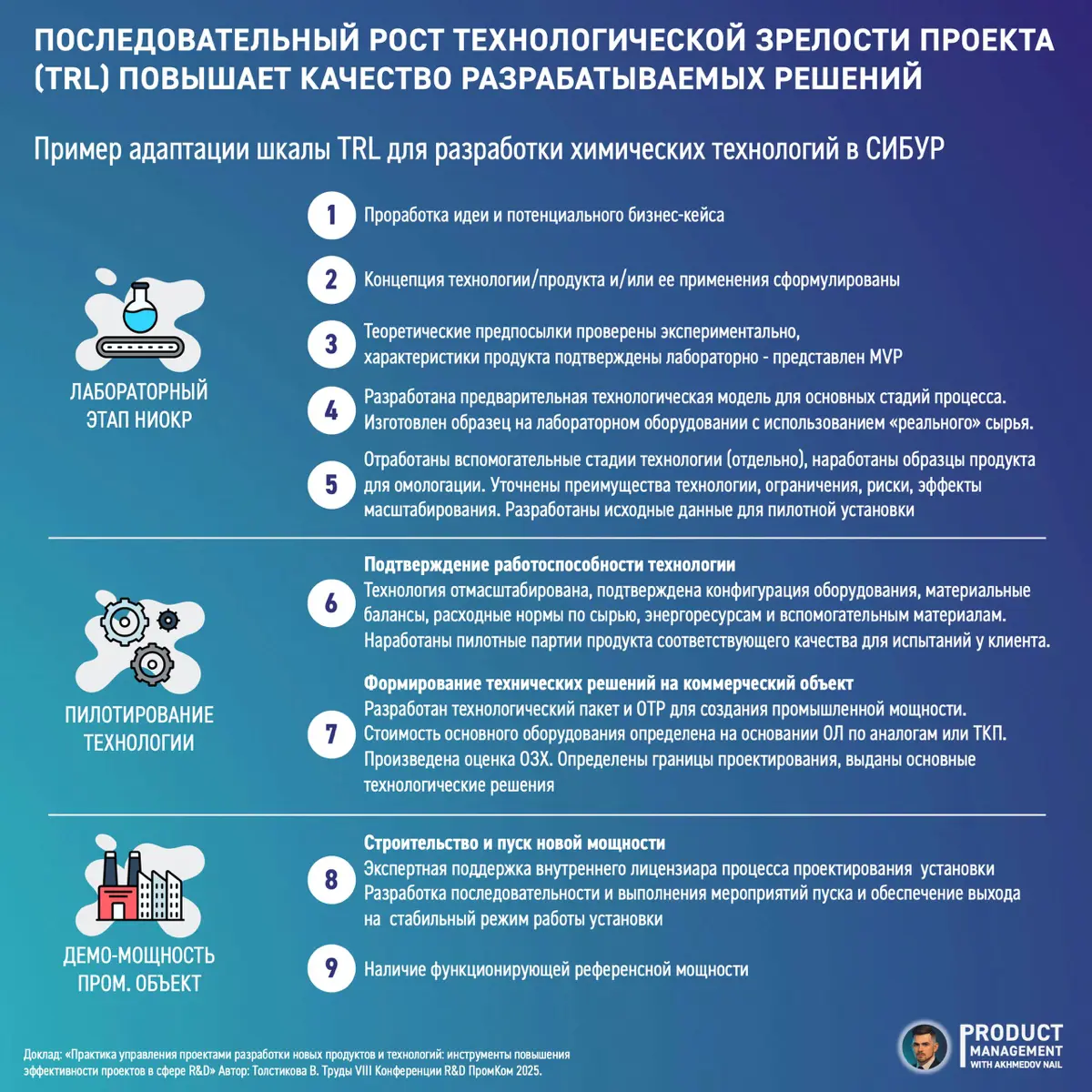

Как раз методика TRL решает эту проблему через девять уровней. Методику TRL, которая адаптирована СИБУР под специфику своих проектов, приложил изображением ниже.

2️⃣ Stage-Gate Забудьте про классический водопад, где вы спускаетесь вниз и молитесь, чтобы никто не обнаружил ошибку в фундаменте. 👍Stage-Gate модель — это система шлюзов, через которые проходит каждый проект. ✨Как это работает: проект движется от одной стадии к другой, где на каждом этапе происходит экспертиза по критериям на входе и выходе. ✨Зачем это нужно: Это напоминает сито, которое отсеивает сырые идеи как можно раньше, пока вы не потратили миллионы на масштабирование технологии, которая работала только в пробирке.

3️⃣ Комплексная кросс-функциональная экспертиза Важно не ждать, пока всё развалится в промышленности. Вы выявляете проблемы СЕЙЧАС, когда их ещё можно решить за разумные деньги. Немного примеров: ✨На TRL5: Оценка рисков пилотирования, обзор рамок (вариативность), программа пилотирования ✨На TRL6: Технический обзор, Value Engineering (VE), HAZOP, программа пуска ✨На TRL7: Техобзор, VE, 3D Review, PHSER, подготовка к промышленному объекту.

Каждый обзор — это сессия, где специалисты разных функций смотрят на проект через призму надежности, безопасности, оптимизации и реализуемости.

2 РЕЖИМА УПРАВЛЕНИЯ СРОКАМИ

Здесь нельзя одинаково управлять “ранней идеей” и “последней милей” разработки.

🔺Проекты на низком TRL (1-5):

  • Контроль ключевых вех и бюджета
  • Сценарный анализ Мониторинг: отчет раз в месяц

🔺Проекты на “Последней миле” (TRL 6-8):

  • Графики на основе физического объема работ
  • Работа с критическим путем
  • Фиксация отклонений и компенсирующие мероприятия
  • Минимизация технико-технологических рисков Монитринг: ежедневно через дашборды

На поздних стадиях ты уже не можешь себе позволить расслабиться — ставки слишком высоки.

🚀Вывод: Последовательный рост технологической зрелости = повышение качества решений. Если твои НИОКР-проекты застревают между “начали делать” и “когда-нибудь внедрим” — проблема не в идеях и не в людях. Проблема в отсутствии системы.
