Критическая цепь: куда исчезают запасы времени в проектах
Вы закладываете в оценку задачи запас «на риски», но задача всё равно сдаётся в последний день или с задержкой. Знакомо?
В традиционном управлении (CPM) оценки задач содержат до 30–50% скрытого «буфера безопасности». Но на практике эти запасы сгорают из-за трёх системных эффектов: • Закон Паркинсона: работа заполняет всё отведенное на неё время. Если на задачу дали 10 дней, её не сдадут за 5, даже если сделают раньше. • Синдром студента: выполнение откладывается на самый последний момент, когда запас времени уже исчерпан. • Мультиплексирование: переключение между «срочными» задачами уничтожает фокусировку и плодит незавершённое производство (WIP).
Метод критической цепи Э. Голдратта (CCPM) предлагает инженерный сдвиг от защиты отдельных задач к защите проекта в целом: - Агрессивные оценки: из оценок задач извлекаются все скрытые «страховки». Время сокращается до честной медианы (вероятность выполнения 50%). - Агрегированный буфер проекта: извлечённые запасы не выбрасываются, а объединяются и ставятся в самый конец проекта (обычно 50% от суммы урезанных запасов). - Питающие буферы (Feeding Buffers): устанавливаются в точках слияния некритических цепочек с критической цепью, чтобы задержки на периферии не сдвигали финал. - Управление по прониканию в буфер: отслеживается не факт отклонения по отдельной задаче, а % расхода буфера относительно % пройденного пути.
«Запас времени, распределённый по задачам, съедается локальной неэффективностью. Запас, вынесенный в конец системы, защищает результат» (принцип CCPM).
На практике это меняет культуру: команда перестаёт прятать резервы в оценках, а менеджмент перестаёт называть сдачу задачи в пределах буфера «провалом». Управление становится вероятностным, а не директивным.
Используете ли вы агрегированные буферы или продолжаете защищать каждую задачу отдельно?
#ИнсафВафин #CCPM #ТеорияОграничений #ProjectManagement #Голдратт #PMO
· вчера
Не раз применял этот инструмент на практике совместно с тепловой картой, около 50% проектов выполнялись раньше запланированных сроков, 30-40% - в соответствии со сроками. Главное перебороть изначальное сопротивление, когда начинаешь сокращать сроки этапов, установленные совместно с участниками РГ. Очень полезный инструмент для руководителя портфеля проектов!
0
ответить
коммент скрыт — часть юзеров считает его токсичным или некорректным
коммент удалён
· вчера
Роман Коротков а могли бы вы подробнее описать практику совместного применения совместно с тепловой картой? Интересен ваш опыт
0
ответить
коммент скрыт — часть юзеров считает его токсичным или некорректным
ответ удалён
· вчера

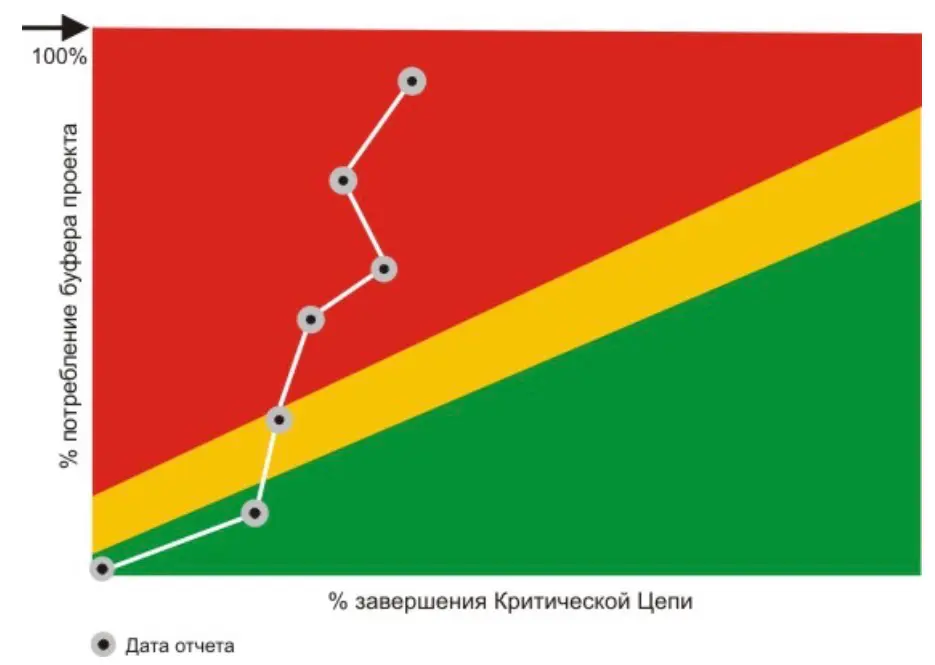

Я обычно строю график, где по оси абсцисс располагаются сроки (дата начала и дата окончания), а по оси ординат % расходования буфера к определенной дате. Нахождение в "зеленой" зоне показывает, что проект идет с опережением, "желтая" зона проходит по границе буфера, а вот "красная" говорит уже о возможном превышении сроков. Если в "желтой" я принимаю решения о корректирующих действиях, то в "красной" речь идет об отказе каких-то этапов цепи. В противном случае проект не будет реализован в срок.
0
ответить
коммент скрыт — часть юзеров считает его токсичным или некорректным
ответ удалён
