Мегаплан для MS Project

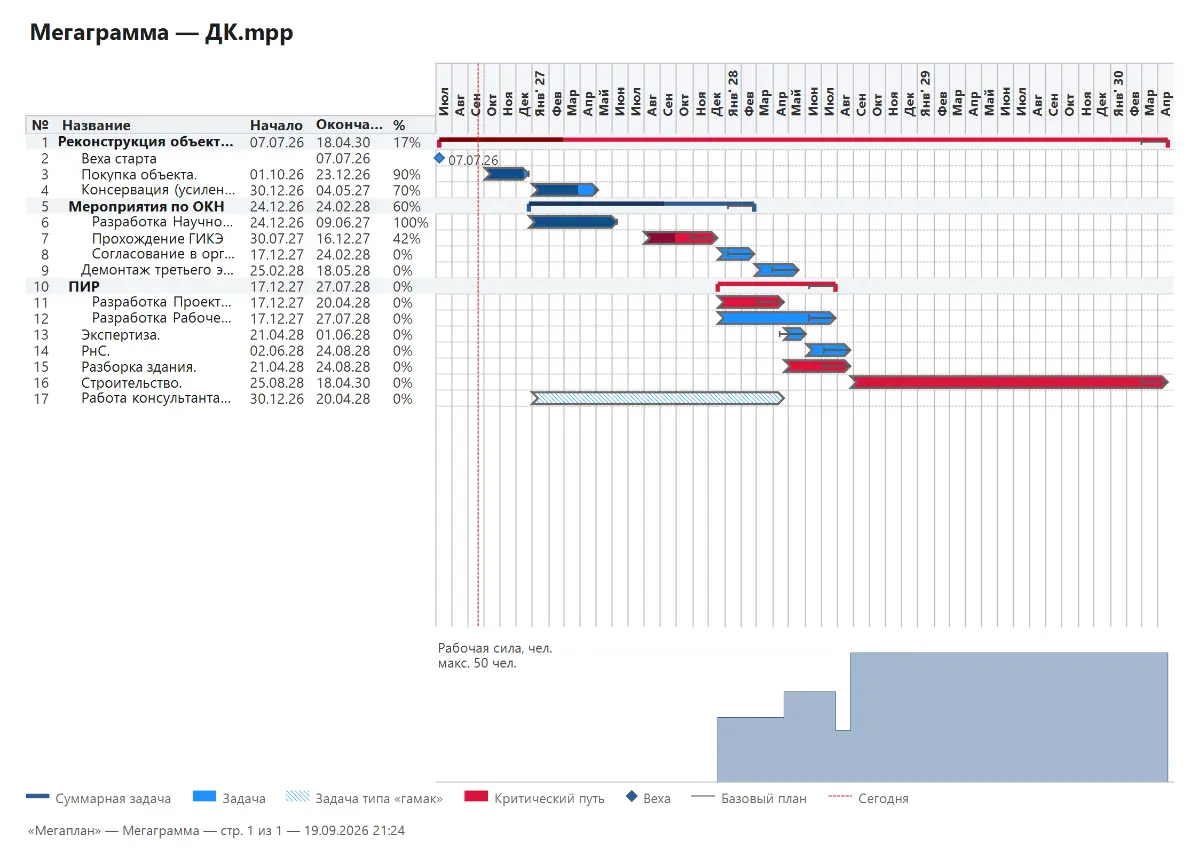

Всем привет. Продолжаю работу над плагином для MS Project’а. Добавлена работа с физъобъёмом, гамаки, расчёт остатка продолжительности по темпу и кастомный визуал для отчётов. Визуал поддерживает критический путь, процент выполнения, определяет “гамаки”, строит гистограмму движения рабочей силы. В общем всё для стройки. Чего не хватает? Работает одной кнопкой внутри самого MSP. Прилагаю скрин. #msproject #Gantt #ксп
· 19.09
Класс, люблю такие штуки
0
ответить
коммент скрыт — часть юзеров считает его токсичным или некорректным
коммент удалён
