Отрицательная оценка соответствия не останавливает проект
14 сентября получили отрицательную оценку соответствия в рамках экспертного сопровождения государственной экспертизы.
Казалось бы, дальше задача простая: устранить замечания и повторно направить документацию.

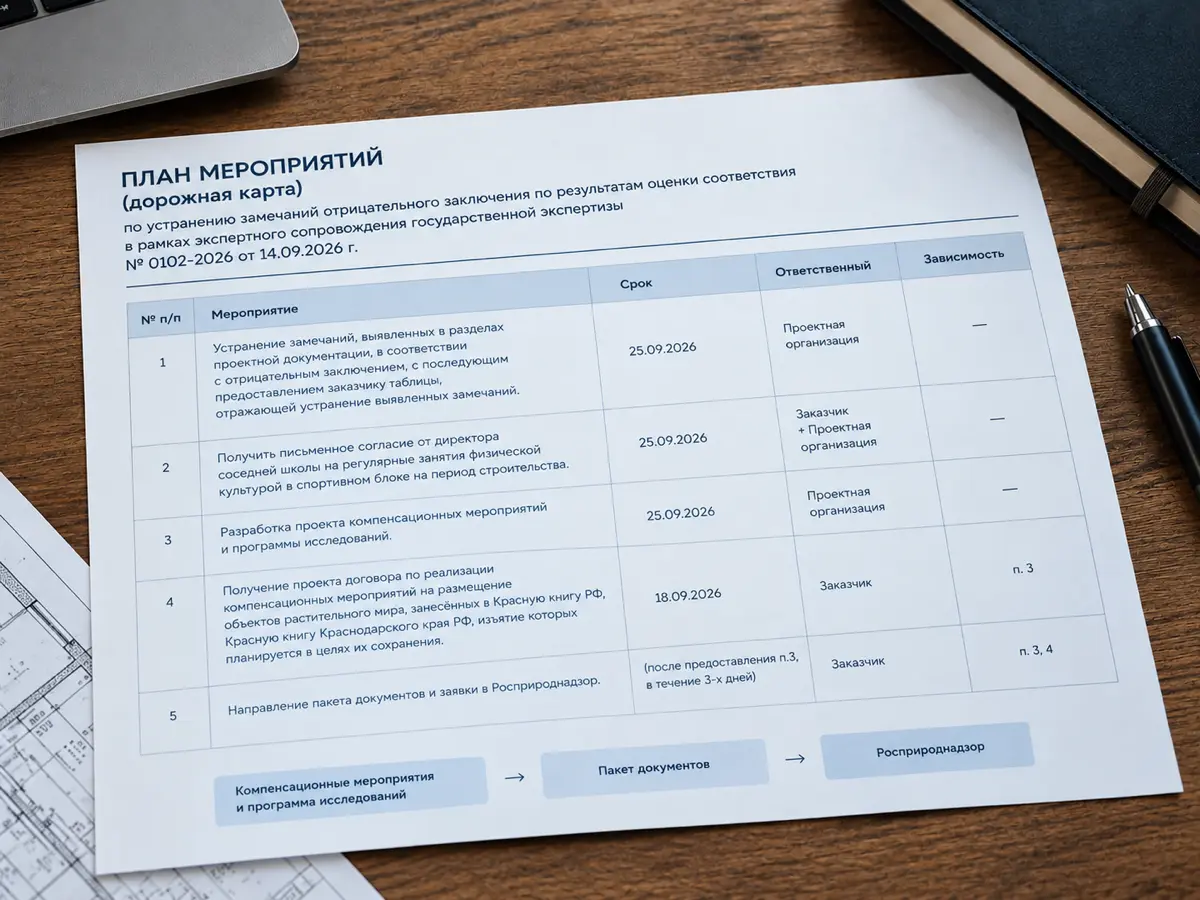

Но дорожная карта по объекту получилась из пяти мероприятий.
Одно направление связано непосредственно с проектной документацией. Проектировщику нужно устранить замечания по разделам и представить таблицу, отражающую их устранение.
Параллельно появились другие задачи.
Нужно получить согласие директора соседней школы на регулярные занятия физкультурой для учащихся строящейся школы в её спортивном блоке.
Отдельно разработать проект компенсационных мероприятий и программу исследований.
Получить договор на реализацию этих мероприятий, связанных с объектами растительного мира, занесёнными в Красные книги.
И только после подготовки необходимых материалов направить пакет документов и заявку в Росприроднадзор.
У каждого мероприятия свой срок и ответственный. Некоторые следующие действия напрямую зависят от выполнения предыдущих.
Поэтому после отрицательной оценки соответствия недостаточно просто передать проектировщику список замечаний.
Нужно сразу увидеть всю цепочку: что должно произойти дальше, кто отвечает и какое следующее действие пока невозможно.
Работа по объекту продолжается.
