Задача может быть в работе и не двигаться
На совещании я спросил:
«У нас заявка ещё не ушла?»
Объект уже находится в Главгосэкспертизе. До 9 октября нужно передать необходимые исходные данные и ответы, чтобы проект мог двигаться дальше.
Поэтому я собрал рабочее совещание и предложил пройтись не по отделам, а по каждому вопросу отдельно и поставить конкретные сроки.
И тут выяснилось, что по некоторым задачам статус «в работе» ещё не означал, что задача действительно движется.
Например, по одному из вопросов было непонятно, отправлена ли необходимая заявка.
По другому выяснилось, что предыдущий ответ ведомства относился не к тому участку, который нужен проекту. Письмо пришлось уточнить и направить заново.

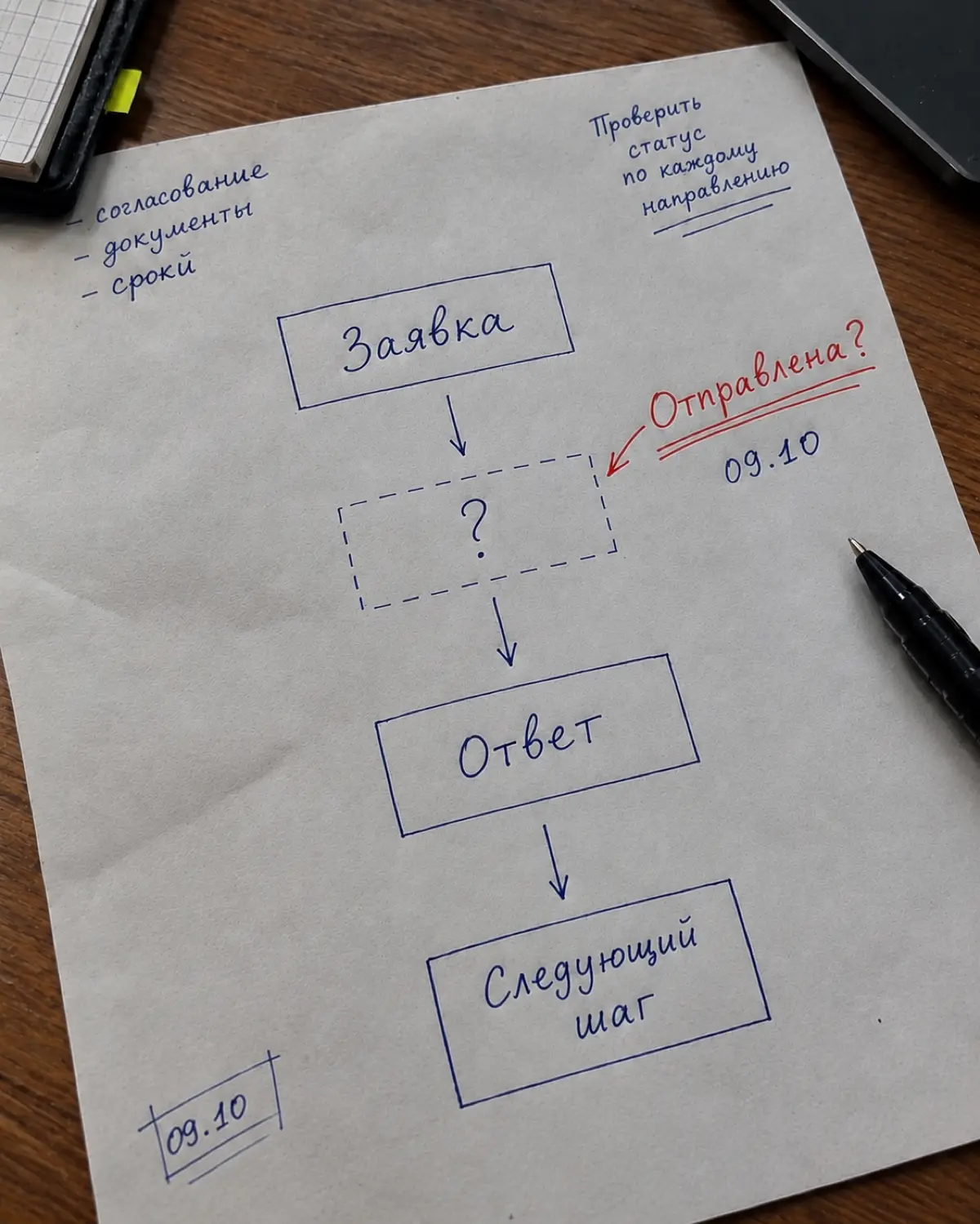

Дальше по каждому вопросу стали фиксировать одно и то же:
что именно нужно получить, от кого, что уже фактически отправлено, какой следующий шаг и к какой дате он должен быть сделан.
Отдельно смотрели, что будем делать, если внешний ответ не придёт вовремя.
Для меня это полезное напоминание.
Статус «в работе» сам по себе ничего не говорит о движении проекта.
Движение начинается, когда понятно, какой результат должен появиться следующим и к какой дате.
· 3 ч
Для каждой задачи необходимо иметь не один статус, а четыре обязательных элемента: Результат — что именно должно появиться (письмо, согласование, данные, ответ ведомства). Источник — от кого это зависит (внутренний отдел, внешняя организация, ведомство). Факт отправки — что уже реально ушло, когда и куда (а не «мы готовим»). Следующий шаг + дата — кто и что делает дальше, к какому числу.
Плюс пятый пункт: что делаем, если к дате результата нет. Хороший проект получает положительное заключение. Профессионально управляемый — получает его вовремя и в пределах бюджета. Защищённый — позволяет через годы доказать законность и добросовестность каждого решения.
Статус «в работе» не входит ни в одну из этих категорий.
0
ответить
коммент скрыт — часть юзеров считает его токсичным или некорректным
коммент удалён
· 3 ч
Да. Я бы особенно выделил пятый пункт. Пока есть только плановая дата, задача может выглядеть управляемой. Когда заранее понятно, что делаем при её срыве, уже появляется реальный контроль.
0
ответить
коммент скрыт — часть юзеров считает его токсичным или некорректным
ответ удалён
