📢 ТЕМП на ЛАЭС-2: дорога к трубопроводу Продолжаем работы на объекте Ленинградской АЭС-2, на участке трубопроводов добавочной и продувочной воды систем GAC и GMS.
Наша команда выполнила значительный объём подготовительных работ: 👉 разработали грунтовое основание, 👉 уложили геотекстильное полотно, 👉 устроили песчаное основание, 👉 соорудили временную дорогу из железобетонных дорожных плит.

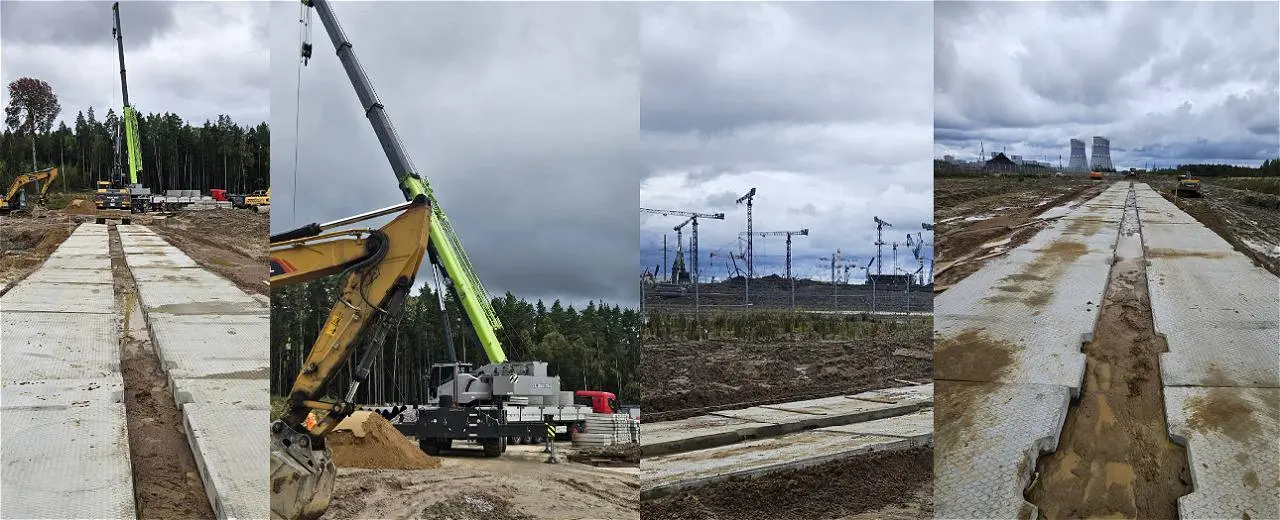

В результате полностью подготовлена временная технологическая дорога, необходимая для следующего этапа – разработки траншеи глубиной 6,77 м и последующей укладки трубопровода диаметром 1200 мм.
Такая дорога – не просто временная инфраструктура. Она должна выдерживать интенсивное движение строительной техники и обеспечивать безопасный доступ тяжёлых машин непосредственно к зоне производства работ.
И один из главных участников следующих этапов, кран Zoomlion, уже готов к работе. Далее по плану: разработка глубокой траншеи и подготовка к монтажу трубопровода.
😏 Работы продолжаются в соответствии с технологической последовательностью и требованиями безопасности.
