«Последняя миля»: отменили или просто переименовали? 🤔
Я много лет работаю в энергетике и не раз сталкивался с вопросами расчёта выпадающих доходов при технологическом присоединении (ТП). Сейчас вокруг темы «последней мили» - куча вопросов. Разберу, что поменялось на самом деле.
Представьте ситуацию: сетевая компания построила линию до нового потребителя, потратила деньги, а потом ждёт компенсации через тариф. Ещё недавно для этого использовали термин «последняя миля». Теперь всё иначе - или нет? 🧐

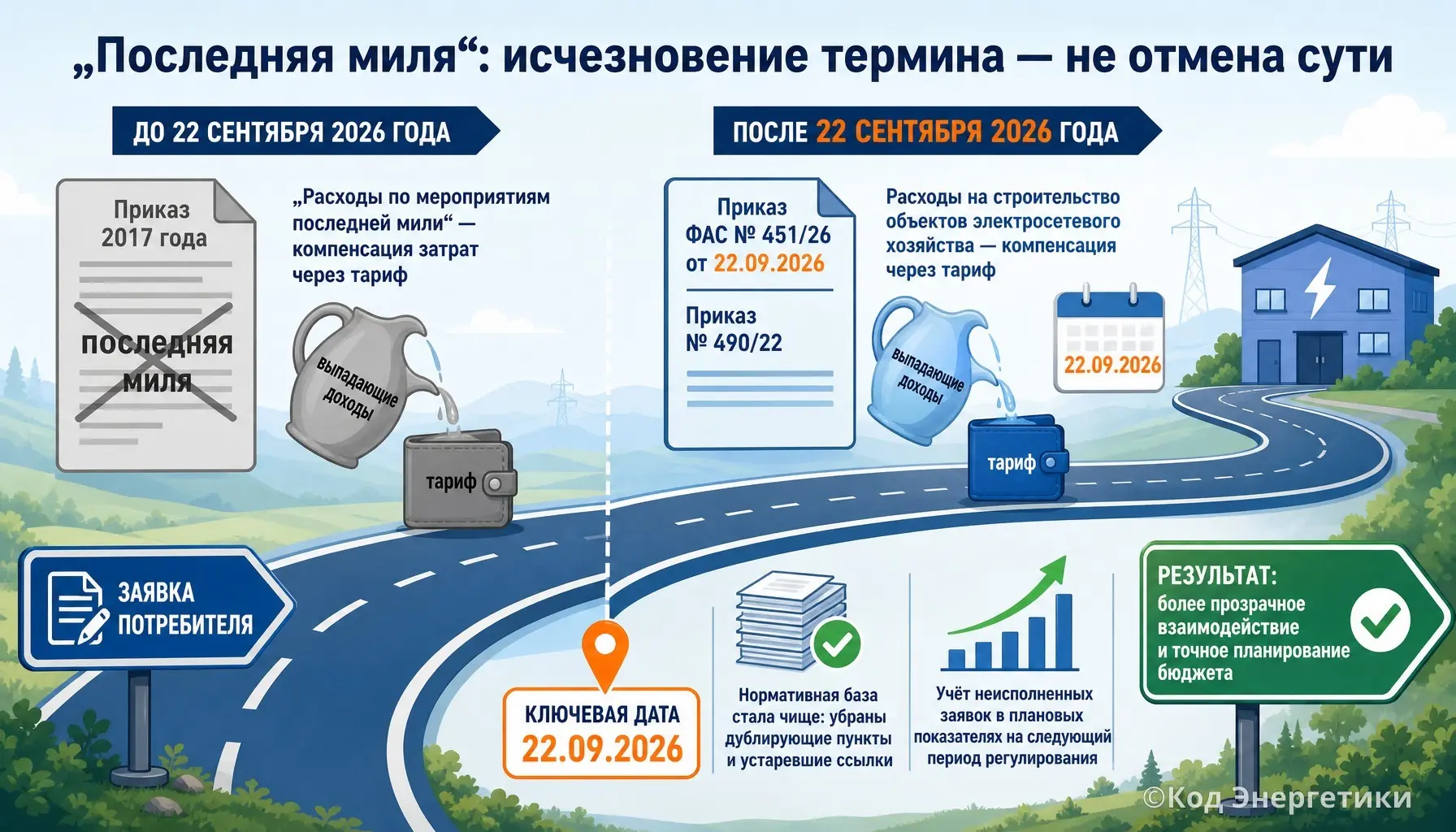

По факту суть осталась, но формулировки обновились. С 22 сентября 2026 года действует приказ ФАС № 451/26 - давайте посмотрим, что он принёс:
📌 Термин «последняя миля» исчез из документов Раньше говорили о «расходах по мероприятиям последней мили», а теперь - о «расходах на строительство объектов электросетевого хозяйства - от существующих объектов до присоединяемых». По смыслу - одно и то же: компания строит линию до заявителя, затраты компенсируют через тариф. 🔄
📌 Нормативная база стала чище Убрали дублирующие пункты и устаревшие ссылки. Например, вместо приказа 2017 года теперь действует приказ 2022 года № 490/22. Документ стал короче и понятнее - это плюс. ✅
📌 Учёт неисполненных заявок Ключевое нововведение: теперь неисполненные заявки со строительством льготных сетей учитывают в плановых показателях на следующий период регулирования. Раньше этого прямо не прописывали, а сейчас - есть чёткий механизм. 📊
Что это даёт на практике? Сетевые компании могут точнее планировать бюджет: они знают, какие затраты потенциально компенсируют в будущем. Для бизнеса это значит более прозрачную модель взаимодействия с сетевыми организациями - меньше неопределённости при расчёте затрат на ТП.
А как у вас на практике? Чувствуете ли изменения после выхода приказа ФАС? Делитесь опытом в комментариях! 👇
