Технические условия есть. Места для подключения нет.

При работе над проектом строительства школы возник вопрос с подключением к теплоснабжению.

В технических условиях было предусмотрено подключение к существующей тепловой камере. Но когда специалисты выехали на место и выполнили замеры, выяснилось, что свободного места для подключения недостаточно.

Продолжать проектирование по первоначальному варианту не имело смысла. Нужно было найти решение, которое можно реализовать в действительности.

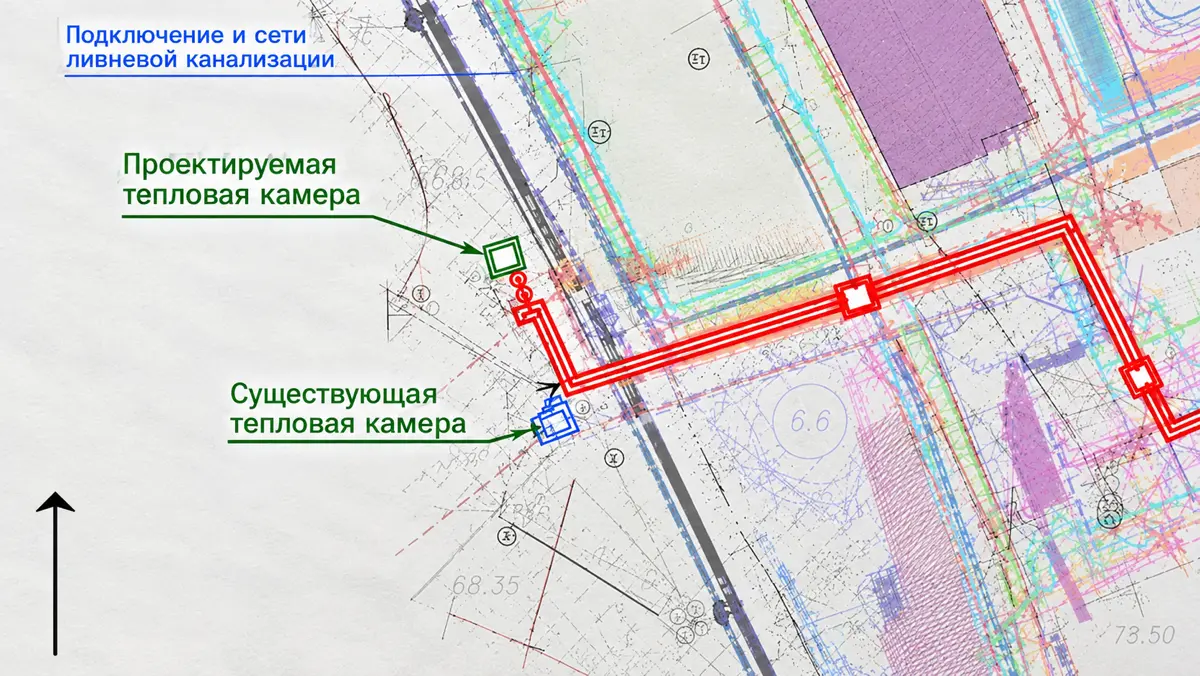

Организовали выездное совещание с профильными специалистами. На месте разобрали ситуацию и совместно приняли решение построить неподалёку новую тепловую камеру, через которую выполнить подключение школы.

После согласования решения проектировщики внесли изменения в проект.

Для меня в этой ситуации важен сам порядок действий.

Сначала проверили исходное решение на месте. Затем вместе со специалистами нашли альтернативу. После этого скорректировали проектную документацию.

В строительстве недостаточно, чтобы решение было предусмотрено документами. Оно должно быть технически реализуемым.

Если обнаружить ограничение при обследовании, ещё можно изменить проектное решение. Если пропустить его и двигаться дальше, проблема может проявиться уже при выполнении работ и повлиять на сроки.

Поэтому я стараюсь не ограничиваться контролем отчётов. В сложных вопросах важно вникать в технические детали, проверять исходные решения и вместе с профильными специалистами искать варианты, которые можно реализовать на практике.

Сейчас проект продолжает проходить экспертизу. Изменения внесены, но итогового заключения пока нет.

Задача руководителя, не просто контролировать выполнение работ по проекту, а вовремя выявлять ограничения и организовывать поиск решений, пока они не стали проблемой на строительной площадке.
