Критическая цепь: инженерная анатомия срыва сроков
При классическом планировании руководитель суммирует оценки исполнителей, добавляет к графику двадцать процентов сверху на непредвиденные риски и считает, что создал устойчивый план. Через полгода проект стабильно входит в штопор, а команды винят друг друга в срыве смежных этапов.
С точки зрения теории ограничений систем, традиционный календарно-сетевой анализ игнорирует главное препятствие: ресурсные зависимости и разрушительное влияние многозадачности. Без сквозной защиты узкого места расписание разваливается независимо от величины заложенных резервов.

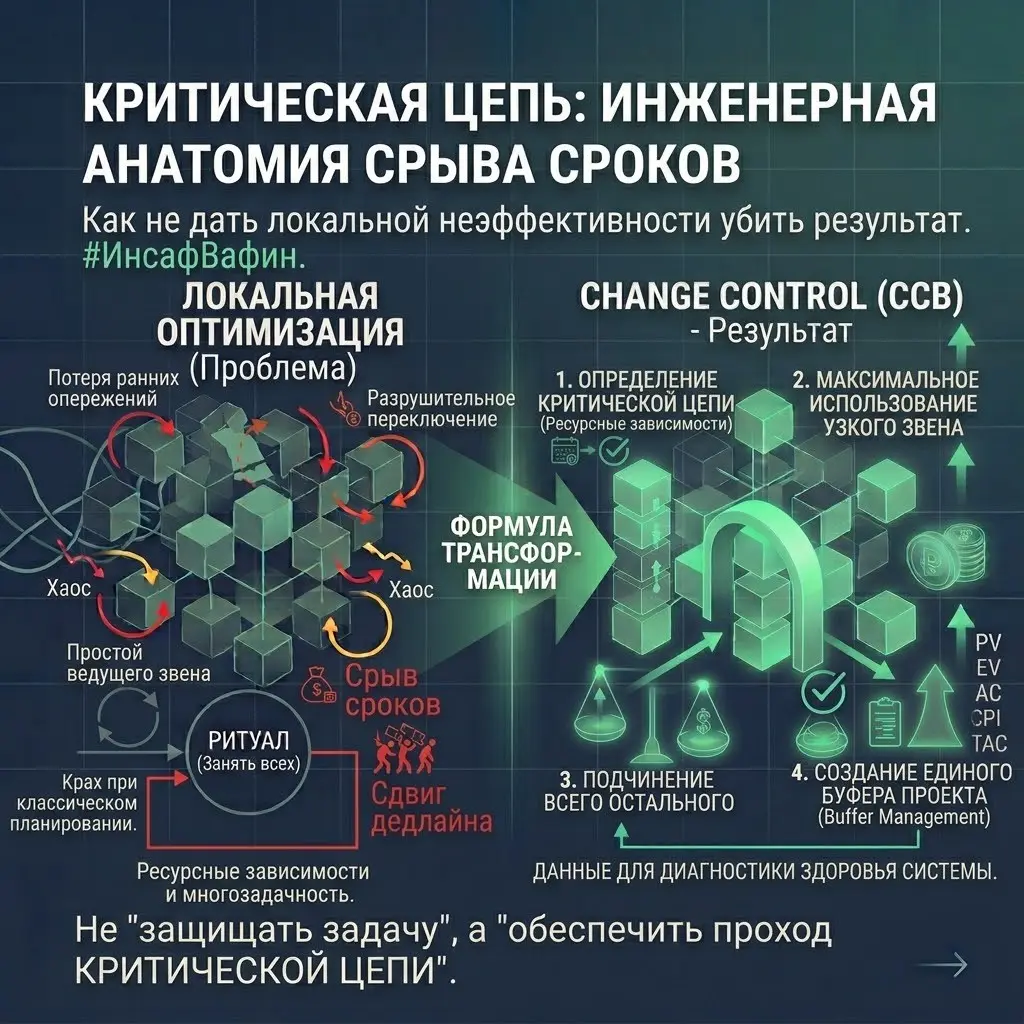

Системный сбой контура доставки формируют четыре фактора:
• Потеря ранних опережений: если промежуточный этап выполнен быстрее плана, следующий специалист не готов принять работу, так как переключен на другую задачу. Выигрыш во времени сгорает, а любое локальное отставание беспрепятственно передается по цепочке дальше.
• Разрушительное переключение: когда эксперт ведет три параллельные ветки работ, до сорока процентов его ресурса уходит на восстановление контекста. Это вдвое замедляет общую скорость выпуска готового технического решения.
• Простой ведущего звена: если задача перед ключевым специалистом задерживается смежниками, главный производственный ресурс простаивает. Потеря одного часа на узком месте невосполнима и равна потере одного часа для всего проекта в целом. • Распыление буферов: защитное время, размазанное тонким слоем по сотням мелких задач, провоцирует затягивание сроков вместо создания единого защитного щита на контрольном рубеже.
Стандарт управления проектами ГОСТ Р ИСО 21502 предписывает выявлять критические ресурсные ограничения и концентрировать защитные резервы на уровне совокупного расписания, а не дробить их по отдельным операциям.
Управление сроками требует отказа от иллюзорной точности локальных оценок. Предсказуемость доставки достигается не административным давлением на инженеров, а устранением многозадачности на узком звене и переносом страховок в единый буфер проекта.
Каким образом в вашем контуре управления защищают ключевых экспертов от распыления внимания между параллельными проектами? #ИнсафВафин #PMO #КритическаяЦепь #ТеорияОграничений #ИСО21502
